带电搭接电缆、核相、发电车并网发电……7月27日凌晨5点,在合川区钱塘镇米口村,伴随着发电车的轰鸣声,国网重庆合川供电公司带电作业班、配电检修抢修班联合作业,首次运用“带电作业+中压发电”方式,在用户“零感知”情况下,用时3个多小时顺利完成金上至湖北±800千伏特高压直流输电工程合川段局部迁改施工,最大程度保障1000余户居民迎峰度夏期间稳定可靠用电。
据了解,金上至湖北±800千伏特高压直流输电工程全长1901公里,是国家“西电东送”向华中地区输送清洁电力的重大工程。为配合特高压直流输电工程N3897-N3906区段架设施工,需对10千伏钱金线西游支线#4-#6杆进行迁改,将造成该支线末端负荷停电,1000余户居民用电受阻。
为全力保障迎峰度夏期间电力可靠供应,坚持“能带不停”的工作原则,国网重庆合川供电公司运检部、调控中心、属地供电所、带电作业班、配电检修抢修班等多部门多班组,经过多次技术方案讨论,联合现场勘察,并主动联系市公司调配中压发电车,选派人员前往兄弟单位对中压发电车操作进行学习培训,最终决定采用“不停电作业+中压发电车”相结合的方式配合开展此次迁移改造工作。

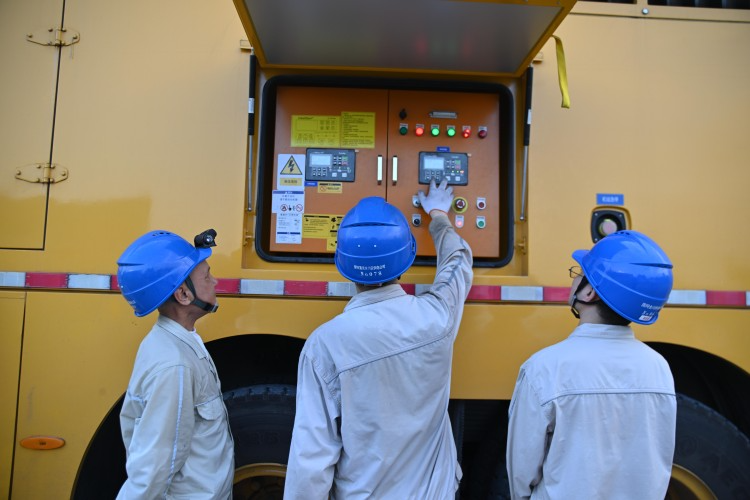

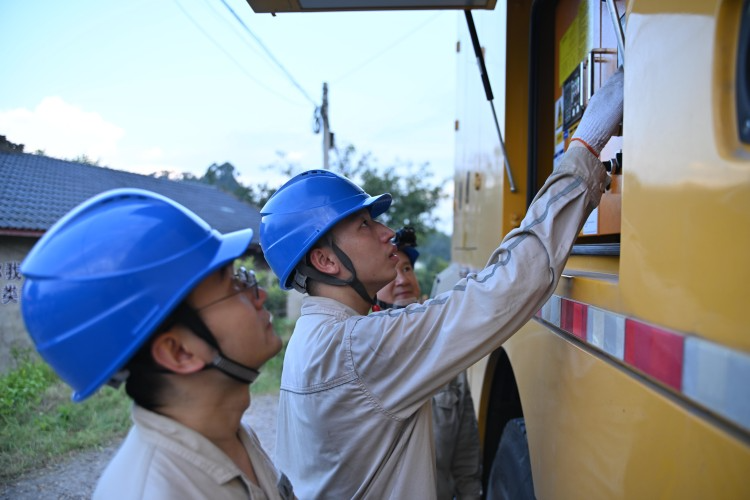

当天,现场10余名工作人员始终井然有序地开展保电工作。打开支腿工作舱、铺好毡布、打开电缆舱……不多时,现场工作人员已经汗流浃背。

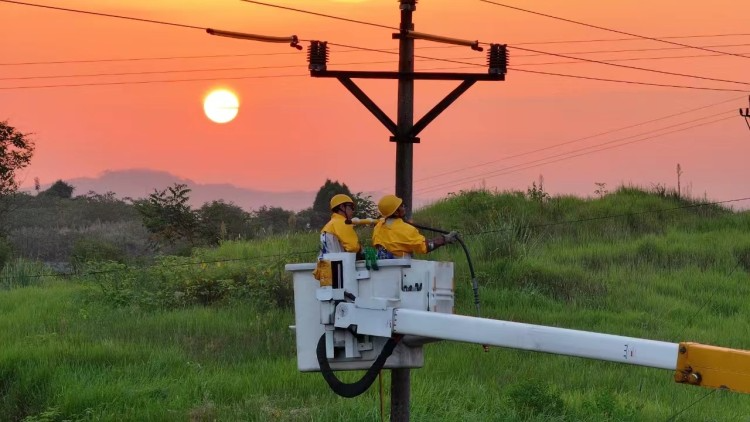

“开始收回电缆!”早上8点30分,作业现场开始拆除发电车电缆设备连接最后一项收尾工作,发电车与电网解列退出运行,历时3个多小时的工作任务圆满完成。
“中压发电车+带电作业”首秀,最大程度减少线路迁改期间停电的影响,确保周边群众的正常供电,为今后应急供电保障、取消计划性停电检修提供新的技术支持。下一步,国网重庆合川供电公司将继续践行“不停电就是最好的服务”的工作理念,积极探索不停电作业的新思路和新方法,把中压发电技术纳入到常态化配网施工手段中去,力争将电力线路改造对居民生活的影响降到最小,为合川区经济社会高质量发展提供坚强的电力保障。
